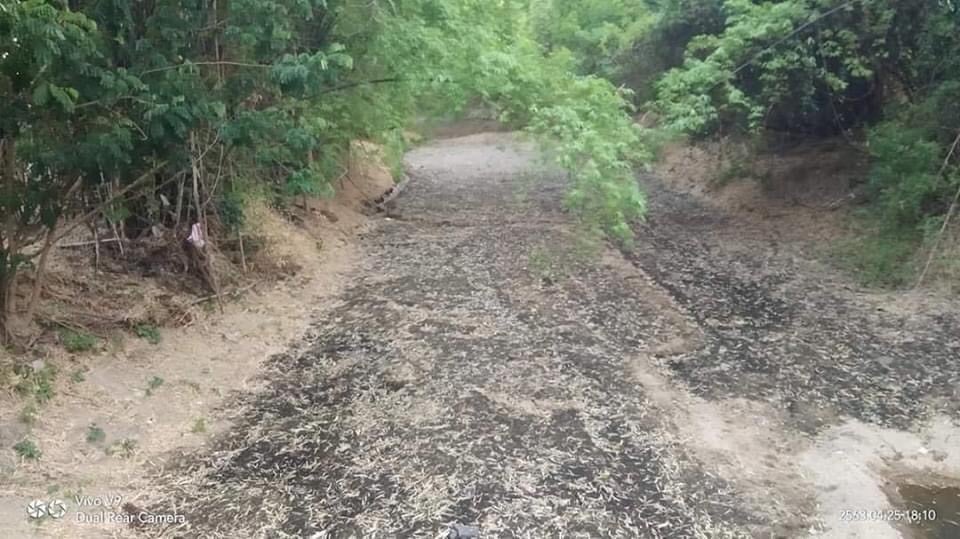

วันที่ 27 เม.ย. 2563 รายงานข่าวแจ้งว่า จากกรณีที่จังหวัดเชียงใหม่ ได้เกิดมีฝนตกหนักในหลายพื้นที่ช่วง 2-3 วันที่ผ่านมา ส่งผลให้ปริมาณน้ำฝนช่วยเพิ่มความชุ่มชื้นในสภาพอากาศภายหลังจากที่ในพื้นที่ประสบปัญหาหมอกควันและไฟป่า อีกทั้งภาวะวิกฤติภัยแล้งในหลายแห่ง โดยเฉพาะตามแหล่งน้ำต่าง ๆ ที่ช่วงฤดูร้อนนั้นแทบไม่มีฝนตกลงมา ประกอบกับสภาพอากาศที่ร้อนจัด ทำให้แม่น้ำหลายสายแห้งขอด ชาวบ้านและเกษตรกรต้องประสบกับปัญหาภัยแล้ง ขาดน้ำที่ใช้ในการเพาะปลูกและน้ำในการอุปโภคบริโภค อย่างเช่น ในพื้นที่อำเภอจอมทอง จังหวัดเชียงใหม่ ที่ก่อนหน้านี้น้ำแม่กลางมีสภาพแห่งขอดจนไม่เหลือน้ำร่วมเดือน

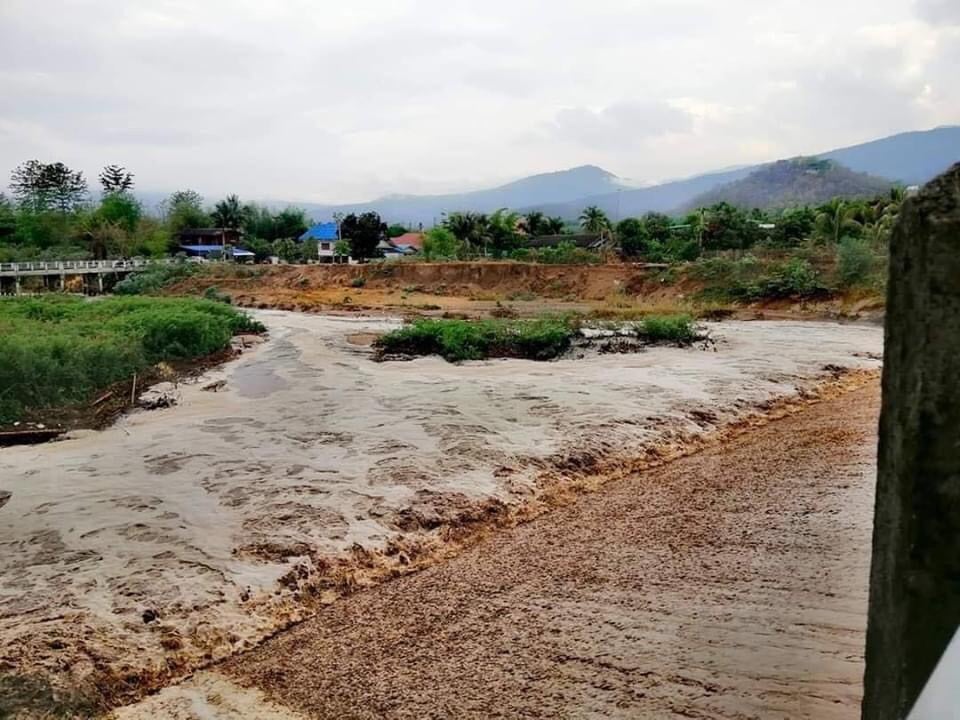

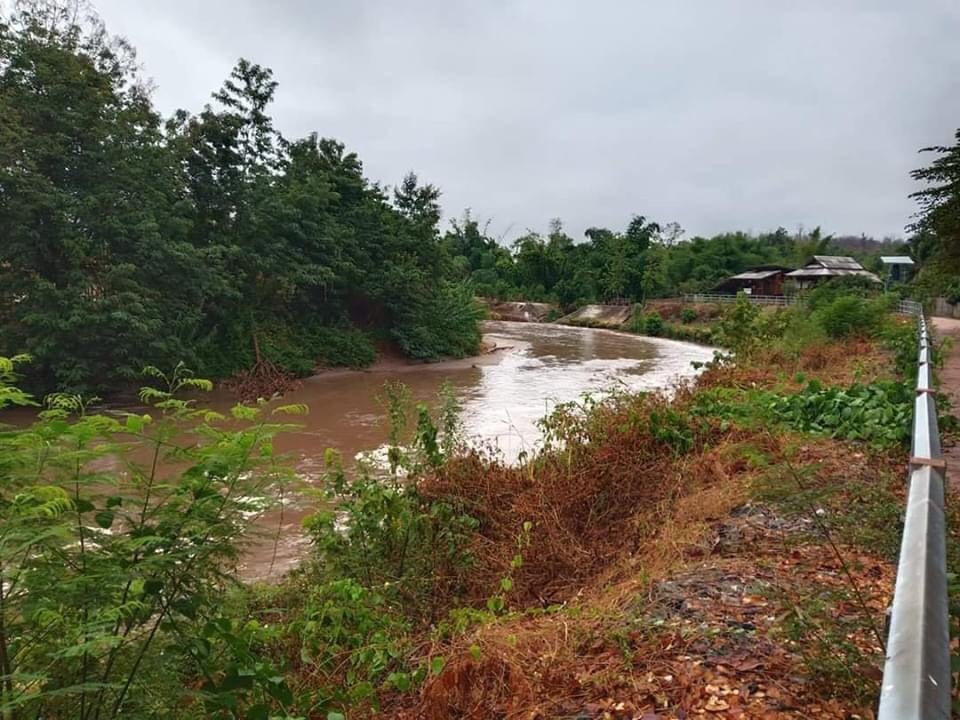

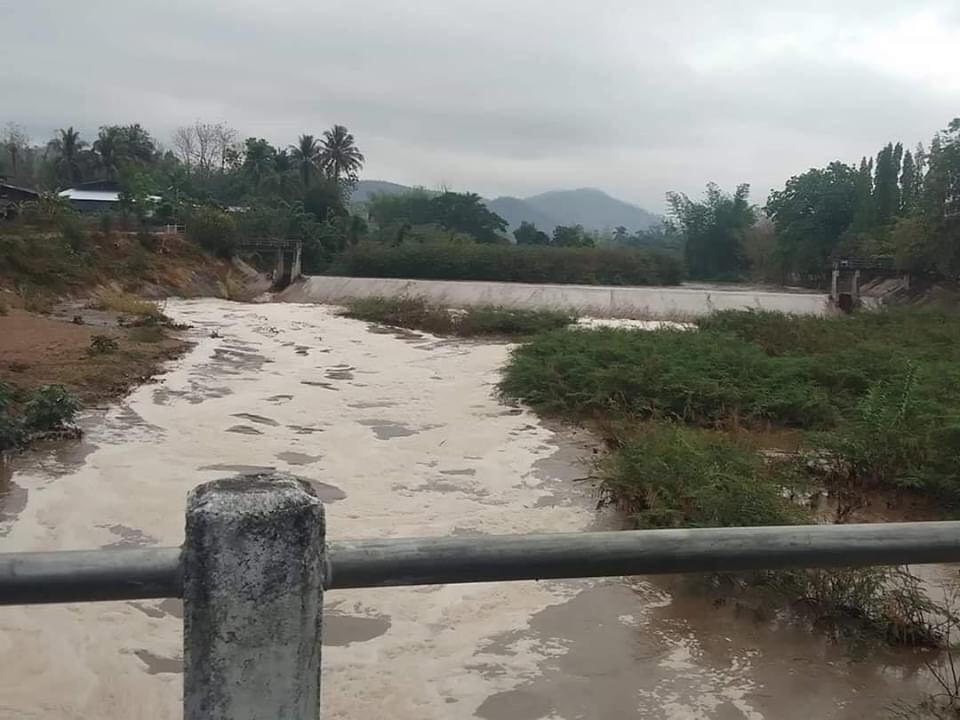

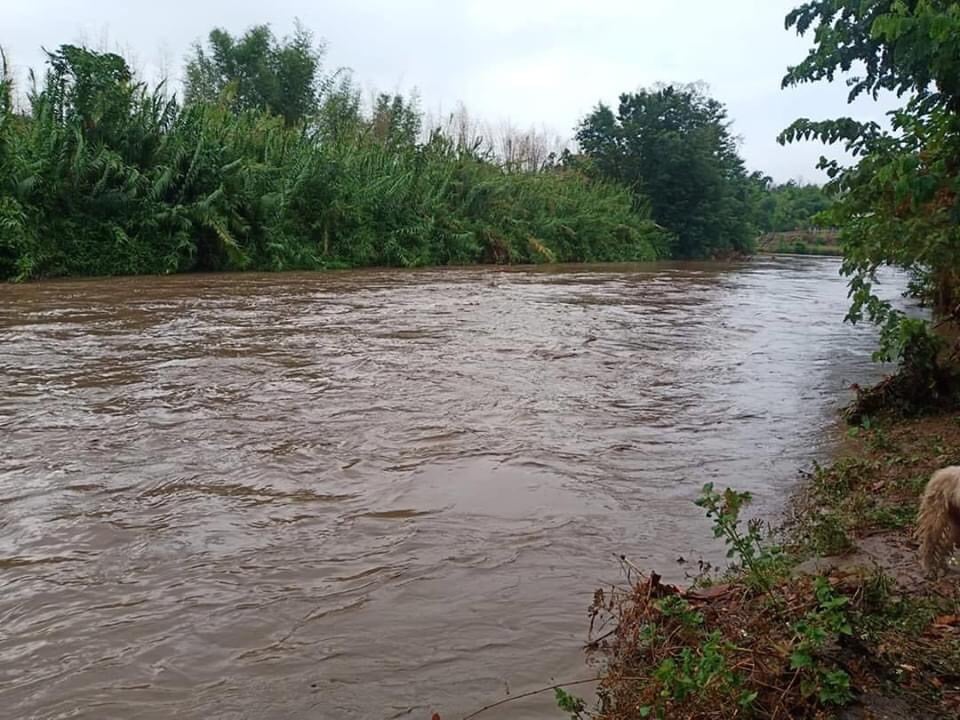

แต่ภายหลังพายุฝนตกหนักลงมาตั้งแต่ช่วงวันที่ 26 เม.ย. 2563 ที่ผ่านมา ทำให้เกิดมีน้ำป่าไหลหลากมาจากพื้นที่บนดอยอินทนนนท์ ทำให้มวลน้ำปริมาณมากไหลหลากเข้ามาเติมน้ำให้กับน้ำแม่กลางด้านล่างที่แห้งขอด ที่ฝนไม่ตกในบริเวณพื้นที่ราบมาหลายเดือน จนน้ำในแม่น้ำแห้ง กลับมามีน้ำอีกครั้ง สร้างความตื่นเต้นดีใจให้กับชาวบ้านในพื้นที่ หลายหมู่บ้านต่างพากันยิ้มดีใจ เฝ้าชมวินาทีที่น้ำแม่กลางจากดอยอินทนนท์ไหลหลาก ทำให้ลำน้ำแม่กลางช่วงปลายน้ำที่สภาพแห้งขอดเหลือแต่ทราย และกำลังประสบปัญหาขาดแคลนน้ำ กลับมีน้ำใช้อีกครั้ง

ขณะที่ในส่วนของ กรมชลประทานสำนักพัฒนาแหล่งน้ำขนาดใหญ่ รายงานผลการดำเนินการก่อสร้างอุโมงค์ส่งน้ำระหว่าง 11-24 เม.ย. 2563 ผลงานความก้าวหน้าทั้งโครงการฯ 49.298 เปอร์เซ็น เพิ่มขึ้นจากช่วงก่อน 2.376 เปอร์เซ็น โดยผลงานการก่อสร้างอุโมงค์ส่งน้ำช่วง แม่งัด-แม่กวง ผลงานรวม 53.528 เปอร์เซ็น เพิ่มขึ้นจากช่วงก่อน 1.594 เปอร์เซ็น งานก่อสร้างอุโมงค์ส่งน้ำช่วง แม่งัด-แม่กวง สัญญาที่ 1 ความยาวอุโมงค์รวมทั้งสิ้น 12,500 เมตร บริษัทอิตาเลียนไทย ดีเวล็อปเมนต์ จำกัด (มหาชน) เป็นผู้รับจ้าง ผลงานก่อสร้าง 25.710 เปอร์เซ็น เพิ่มขึ้นจากช่วงก่อน 0.420 เปอร์เซ็น และงานก่อสร้างอุโมงค์ส่งน้ำ แม่งัด-แม่กวง สัญญาที่ 2 ความยาวอุโมงค์รวมทั้งสิ้น 10,472.683 เมตร บริษัท ยูนิค เอ็นจิเนียริ่ง แอน คอนสตรัคชั่น จำกัด (มหาชน) เป็นผู้รับจ้าง ผลงานการก่อสร้าง 88.059 เปอร์เซ็น เพิ่มขึ้นจากช่วงก่อน 3.052 เปอร์เซ็น

สำหรับผลการดำเนินงานก่อสร้างอุโมงค์ส่งน้ำช่วง แม่แตง-แม่งัด ผลงานการก่อสร้างรวม 45.723 เปอร์เซ็น เพิ่มขึ้นจากช่วงก่อน 3.036 เปอร์เซ็น งานก่อสร้างอุโมงค์ส่งน้ำช่วง แม่แตง-แม่งัด สัญญาที่ 1 ความยาวอุโมงค์รวมทั้งสิ้น 13,600 เมตร บริษัท ไรท์ทัลเนลลิ่ง จำกัด เป็นผู้รับจ้าง ผลงานการก่อสร้าง 63.343 เปอร์เซ็น เพิ่มขึ้นจากช่วงก่อน 4.529 เปอร์เซ็น และงานก่อสร้างอุโมงค์ส่งน้ำช่วง แม่แตง-แม่งัด สัญญาที่ 2 ความยาวอุโมงค์รวมทั้งสิ้น 12,024 เมตร ผลงานการก่อสร้าง 23.851 เปอร์เซ็น เพิ่มขึ้นจากช่วงก่อน 1.182 เปอร์เซ็น บริษัท สยามพันธุ์วัฒนา จำกัด (มหาชน) เป็นผู้รับจ้าง

อย่างไรก็ตามการเร่งรัดติดตามการก่อสร้างในทุกสัญญามีการดำเนินการอย่างต่อเนื่อง ปัญหาและอุปสรรคที่พบในสัญญาทั้ง 4 สัญญามีความแตกต่างกัน อาทิ การขุดเจอโพรงถ้ำใต้ดินขนาดใหญ่ การขุดเจอธารน้ำใต้ดิน ซึ่งเป็นเรื่องที่ต้องแก้ปัญหาเป็นรายกรณีไป ทางเจ้าหน้าที่กรมชลประทานเอง และคณะที่ปรึกษาได้ร่วมกันแก้ไขปัญหาร่วมกับผู้รับจ้าง รวมถึงคณะกรรมการ เร่งรัด ติดตามงานก่อสร้างฯ ได้มีการเร่งติดตามการก่อสร้างอย่างใกล้ชิด และจะมีรายงานผลการดำเนินงานเป็นระยะอย่างต่อเนื่อง
